一、凈水廠工程
凈水廠工程包括:10萬噸/日規模的廠區管線、配水井、雙層疊合絮凝沉淀池清水池和20萬噸/日規模的V型濾池和外電源。

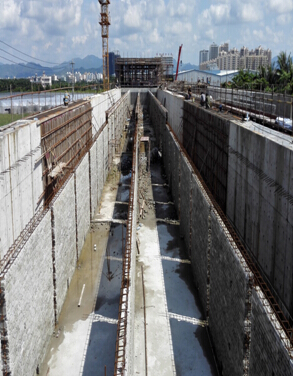

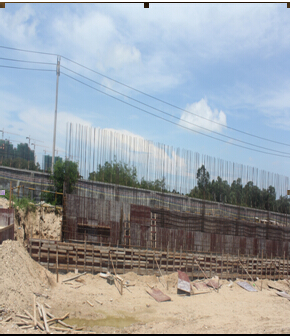

★截至8月5日,疊合絮凝工程沉淀池清水池:①完成基坑土方開挖21000m3,完成率100%;②完成混凝土澆筑4973m3,完成率95.6%;③完成鋼筋綁扎安裝742.55t,完成率97%。V型濾池:①完成基坑土方開挖7000m3,完成率100%。②混凝土澆筑242m3,完成率6.43%;③完成鋼筋綁扎安裝30.13t,完成率8.35%。
★


二、清水管工程
清水管線總長25.89km,其中崖州區段7.7km、天涯區段18.19km。
★截至8月5日,清水管工程共計完成管道安裝13.58km,占管線總長52.45%。其中崖州區完成管道安裝4.99km,占其轄區內長度64.80%,天涯區完成管道安裝8.59km,占其轄區內長度47.22%。球墨鑄鐵管進場20.79km,占管線總長80.30%。
★7月30日至8月5日,清水管工程小計完成管道安裝0.79km,占管線總長3.05%。球墨鑄鐵管進場0.98km,占管線總長3.78%。
(一)崖州區段施工情況(7月30日-8月5日)

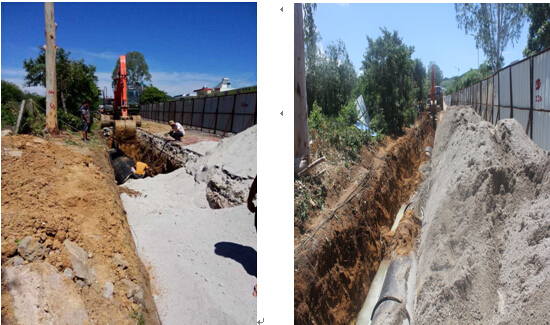

崖州區完成十九連、郎墳村等區域部分管道安裝,長度0.23km,其中南山段公路開挖安裝管道156m。

(二)天涯區段施工情況(7月30日-8月5日)
天涯區完成桶井村、愛心大世界、黑土村、布甫村、紅塘村、塔嶺村等區域部分管道安裝,長度0.56km。布甫鐵路頂管涵已完成基礎澆筑。

三、增補子項目
★向市發改委上報225國道項目和鳳凰路項目的立項和招標核準請示。
★225國道項目和鳳凰路項目初步設計及概算評估完成。
★完成環評專家評審,準備出批復報告。
